Действующее коммерческое помещение с ремонтной зоной, отделённой временной перегородкой

Продолжать работу во время ремонта можно не на каждом объекте. Сначала нужно проверить, удастся ли физически отделить строительную зону, сохранить безопасный рабочий контур и провести отключения инженерных систем в согласованные окна. Если хотя бы одно условие не выполняется, частичное или полное закрытие может быть надёжнее попытки совместить несовместимые процессы.

Сначала решите, допустим ли ремонт без полного закрытия

Фраза «работаем по зонам» сама по себе ничего не гарантирует. До выбора очередей нужно обследовать объект, сверить планировку и сети, запросить регламент собственника или управляющей организации, а затем проверить, что останется у бизнеса на каждом этапе.

Физическое разделение

Строительную зону можно оградить, закрыть от посетителей и связать с отдельным маршрутом доставки и вывоза.

Рабочая инфраструктура

Действующая часть сохраняет необходимые проходы, санузел, освещение, связь, климат и другие критичные функции.

Управляемые отключения

Общие линии и оборудование можно переключать или останавливать только в заранее согласованные окна.

Полное или частичное закрытие следует рассмотреть, если демонтаж затрагивает единственный выход, строительная пыль или запах неизбежно попадают в рабочую часть, нужно надолго обесточить весь объект, отключить единственную вентиляционную установку или вскрыть общие коммуникации без резервного решения. Решение принимают по фактической схеме объекта; одна площадь помещения ничего не говорит о возможности продолжать работу.

Разделите объект на четыре временных контура

Обычный план показывает будущие помещения. Для действующего бизнеса к нему добавляют временную схему на период ремонта: границу очереди, рабочие и строительные входы, маршруты, действующие системы и другие условия работы соседних участков.

Контур Что на нём фиксируют Контрольный вопрос
Рабочий Сотрудники, посетители, товар, оборудование, доступные санузлы и помещения. Может ли бизнес выполнить критичные операции без входа в стройзону?
Строительный Ограждение, вход бригады, временное питание, инструмент, место работ и локальная уборка. Что физически не даёт пыли, шуму и посторонним попасть в рабочую часть?
Логистический Доставка материалов, временное хранение, вывоз упаковки и отходов, защита общих зон. Не пересекается ли маршрут с клиентским потоком и путём эвакуации?
Инженерный Действующие линии, точки отключения, временные подключения, оборудование, доступ для обслуживания. Какая система зависит от ремонтируемой зоны и что произойдёт при её отключении?

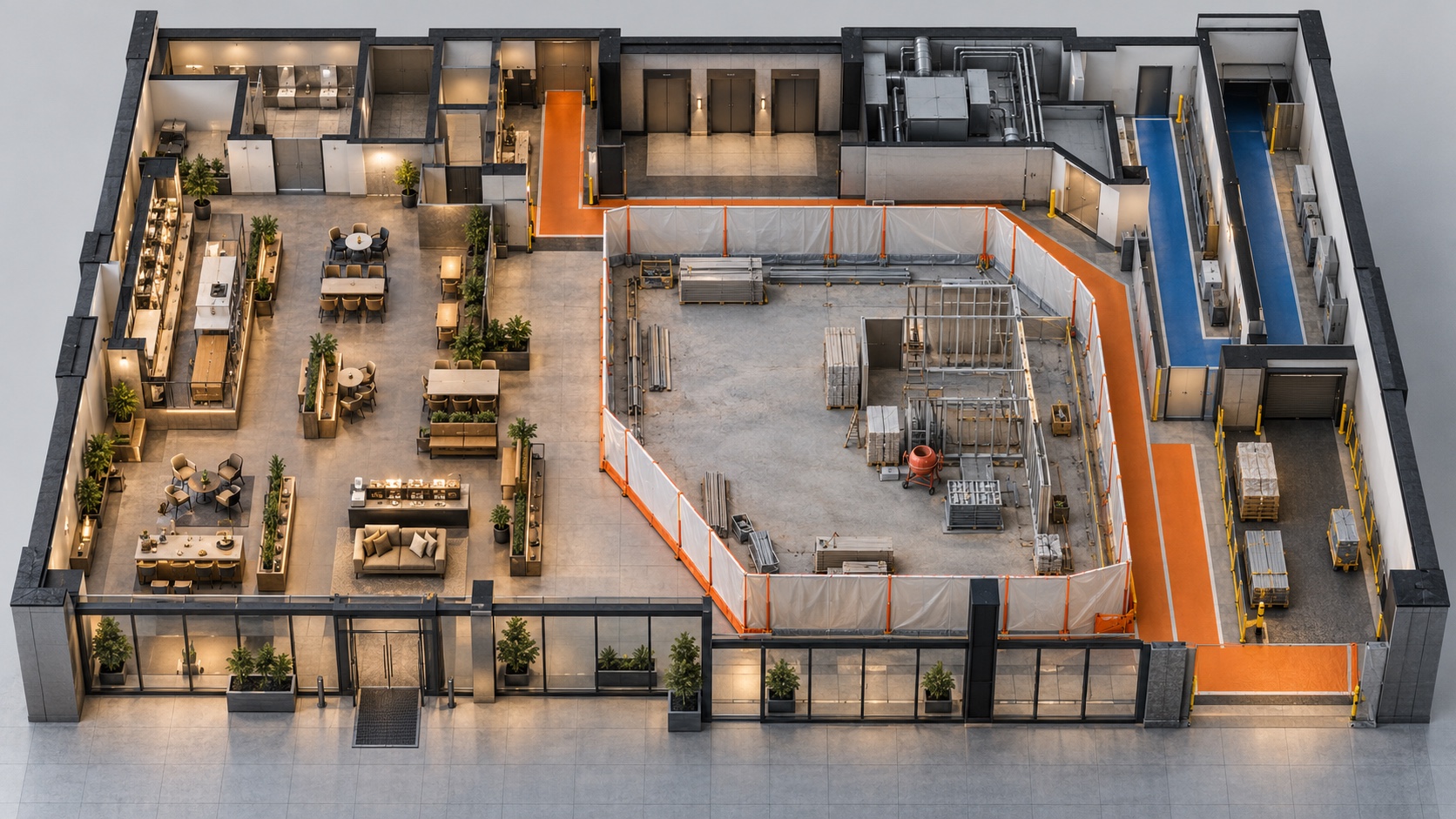

Схема разделения действующей и ремонтной частей коммерческого помещения с раздельными маршрутами
На временной схеме должны читаться границы, входы и маршруты; цвет зоны без пояснения её функции недостаточен.

Пути эвакуации и доступ к пожарному оборудованию не используют для складирования материалов и отходов. МЧС России отдельно напоминает, что эвакуационные пути и выходы должны оставаться свободными. Конкретные решения по ограждениям, проходам и знакам сверяют с проектом, назначением объекта и требованиями здания.

Выберите модель очередности, которая соответствует объекту

Очередность выбирают после обследования сетей. Видимая граница комнаты не всегда совпадает с границей электроснабжения, вентиляции, пожарных систем или водоснабжения.

По помещениям

Подходит для кабинетов, переговорных и других изолируемых комнат с понятными подключениями.

По блокам или крыльям

Удобна для больших этажей, если каждый блок получает рабочий проход и необходимые системы.

По этажам

Применяется в гостиницах и многоуровневых объектах, когда потоки и инженерные стояки допускают разделение.

По времени

Шумные, пыльные или пахучие операции выполняют в разрешённые окна, а днём ведут совместимые работы.

Комбинированная

Зонирование соединяют с вечерними окнами, временным переносом рабочих мест и последовательной передачей участков.

Слишком мелкие очереди увеличивают число ограждений, переносов, уборок и повторных подключений. Слишком крупные могут лишить бизнес рабочего резерва. Практичный размер очереди соответствует завершённому набору работ, который можно безопасно проверить и вернуть в эксплуатацию. Площадь служит дополнительным параметром.

Что собрать до календарного графика

Для технического задания на действующий объект подготовьте приложение с временными условиями. Оно превращает общую просьбу «не мешать работе» в проверяемые ограничения.

  • план с назначением помещений, рабочими местами, оборудованием и обычными потоками людей;
  • график бизнеса: часы посетителей, пиковые периоды, поставки, пересменки и события;
  • перечень критичных функций и допустимая длительность их отключения;
  • существующие схемы электрики, вентиляции, воды, канализации, связи и других затрагиваемых систем;
  • регламент здания: доступ, шумные часы, лифты, разгрузка, защита общих зон, вывоз и порядок заявок на отключение;
  • места временного хранения материалов и отходов вне рабочих и эвакуационных маршрутов;
  • ответственный со стороны заказчика, который принимает решения по доступу и работе бизнеса.

Если исходных схем нет, их отсутствие нельзя компенсировать красивым календарём. Сначала обследуют трассы и точки отключения в границах предстоящей очереди, а неизвестные участки отмечают как риск.

План одной очереди: от ограждения до открытия

  1. Зафиксировать границу и результат. Указать помещения, конструкции, системы и состояние, в котором участок будет передан бизнесу.
  2. Освободить участок. Перенести людей, товар, документы и оборудование; определить, кто отвечает за отключение и защиту того, что остаётся.
  3. Подготовить временный контур. Поставить согласованное ограждение, организовать вход, освещение, питание, защиту пола и общих зон.
  4. Проверить отключения. Сверить точки, уведомить затрагиваемых пользователей, подготовить возврат системы и критерий успешного включения.
  5. Выполнить работы по технологии. Учесть последовательность демонтажа, инженерии, оснований и отделки, а также необходимые выдержки материалов.
  6. Провести контроль и уборку. Проверить скрытые этапы до закрытия, испытать смонтированные системы, удалить пыль и отходы.
  7. Передать участок. Зафиксировать замечания, устранить блокирующие дефекты, вернуть оборудование и только затем перенести ограждение на следующую очередь.

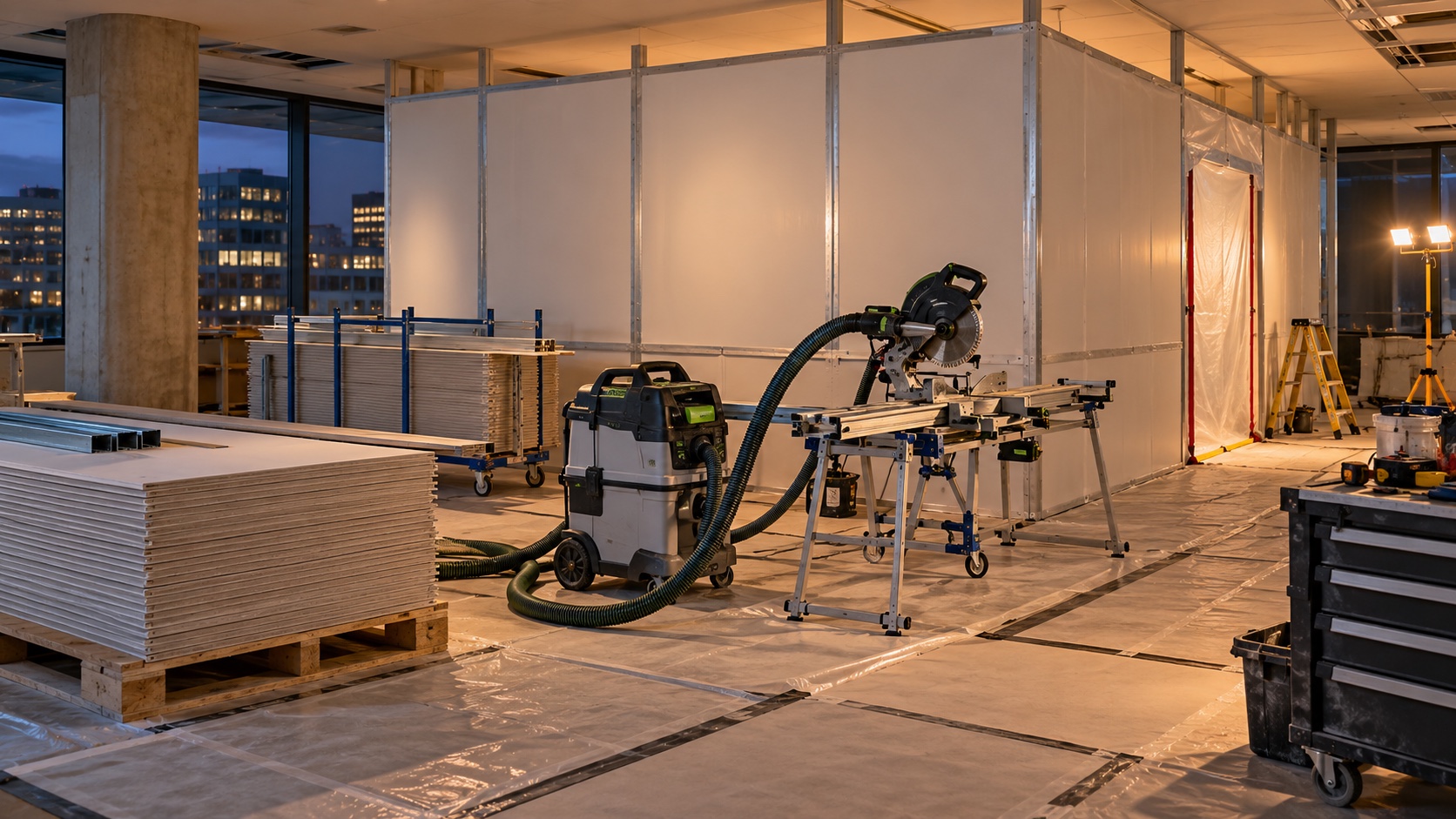

Изолированная ремонтная зона коммерческого помещения подготовлена к пыльной работе после закрытия для посетителей
Ограждение, маршруты, временное питание и порядок уборки проверяют до начала воздействующей операции.

Разнесите работы по уровню воздействия

Запись «работает бригада отделочников» не объясняет, что почувствуют сотрудники и посетители. Для календаря важнее воздействие конкретной операции: шум, вибрация, пыль, запах, перекрытие прохода или отключение системы.

Воздействие Примеры операций Что предусмотреть Условие возврата зоны
Шум и вибрация Демонтаж, сверление, штробление, резка. Согласованное окно, уведомление, проверка влияния на соседние помещения и оборудование. Операция завершена, инструмент и обрезки убраны, проход восстановлен.
Пыль Шлифовка, резка сухих материалов, демонтаж покрытий. Герметичная граница, локальное пылеулавливание, защищённые приточные и рабочие зоны, контролируемый вынос. Пыль удалена, ограждение и вентиляционные условия проверены.
Запах и испарения Клеи, краски, герметики и очистители. Выбранный материал, проветривание, ограничение доступа по инструкции производителя и условиям объекта. Соблюдены технологические условия, помещение проветрено, доступ согласован ответственным.
Отключение Работы на щите, воде, вентиляции, связи. Точная граница отключения, допустимое окно, ответственный, последовательность включения и проверка потребителей. Система включена, проверены затронутые точки, результат зафиксирован.
Перекрытие маршрута Полы, потолки и работы у входа. Альтернативный безопасный путь либо временное закрытие соответствующей части объекта. Покрытие допускает нагрузку, ограждения сняты, путь очищен и освещён.

Технологическое время высыхания, набора прочности или стабилизации материала нельзя превращать в резерв для ускорения. Его закладывают в очередь вместе с уборкой и контрольной проверкой.

Управляйте отключениями, поставками и изменениями

Три журнала полезнее одного общего чата: календарь окон, журнал решений и перечень замечаний. В календаре видно, когда допустимы работы и отключения. В журнале решений — кто и на каком основании изменил проект, материал или очередность. В перечне замечаний — что блокирует передачу участка и что можно закрыть после открытия без влияния на бизнес.

Поле паспорта очереди Что записать
Граница Помещения, оси или однозначно обозначенный участок плана.
Рабочий резерв Где остаются люди и функции, какие альтернативные помещения доступны.
Воздействия Шум, пыль, запах, вибрация, перекрытия и допустимые окна.
Системы Затрагиваемые линии, точки отключения, ответственные и порядок проверки после включения.
Логистика Вход, доставка, хранение, вывоз, лифт и защита общих зон.
Условие открытия Завершённые работы, испытания, уборка, документы и отсутствие блокирующих замечаний.

Изменение в одной очереди проверяют на последствия для следующих. Перенесённая перегородка может изменить электрику, вентиляцию, покрытие пола и расстановку оборудования. Решение и, при необходимости, смету обновляют до выполнения изменения.

Верните зону бизнесу только после контрольного прохода

Готовность очереди — это не отсутствие рабочих за ограждением. Перед открытием участок проверяют глазами пользователя и эксплуатации.

Можно пройти?

Проход свободен, освещён, покрытие готово к нагрузке, временные кабели и материалы убраны.

Можно работать?

Нужные розетки, свет, связь, вода, вентиляция и другое оборудование включены и проверены.

Можно обслуживать?

Доступ к щитам, запорной арматуре, ревизиям и оборудованию не закрыт отделкой или мебелью.

Чисто и изолировано?

Пыль и отходы удалены, соседняя стройзона снова закрыта, временные маршруты понятны.

Замечания удобно разделять на блокирующие открытие и неблокирующие. К первым относятся небезопасный проход, неработающая критичная система, открытая строительная зона или загрязнение, способное перейти в рабочую часть. Полную процедуру финального осмотра раскрывает чек-лист приёмки коммерческого помещения.

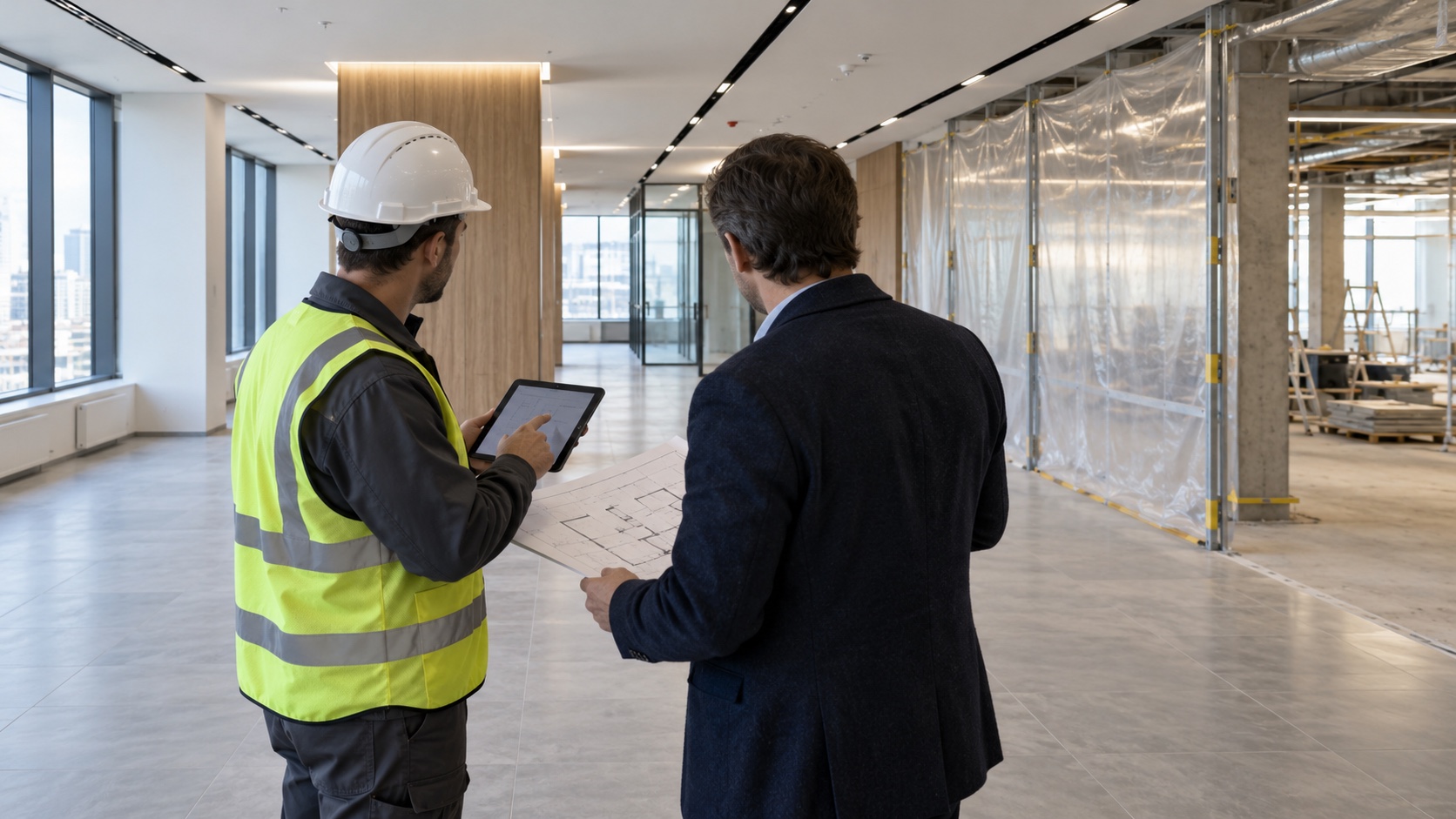

Представитель заказчика и прораб проверяют готовый участок коммерческого помещения перед передачей следующей очереди
Перед переносом ограждения проверяют отделку, проходы, инженерные системы, доступ к обслуживаемым узлам и отсутствие следов строительных работ.

Как меняется план по типу объекта

Объект Критичный рабочий контур Что проверить особенно внимательно
Офис Рабочие места, переговорные, серверная, связь и санузлы. Шум во время звонков, питание и охлаждение IT, временные места команды.
Магазин Вход, касса, торговый маршрут, склад и приёмка товара. Разделение посетителей и поставок, видимость ограждения, освещение и сохранность товара.
Кафе Гостевой поток, производство, мойка, вода, канализация и вентиляция. Можно ли изолировать пищевые процессы от стройки; если нет, соответствующую часть закрывают.
Гостиница Заселённые номера, коридор, ресепшен, лифт и инженерные стояки. Отделение этажа или секции, шум, доступ гостей и персонала, общие системы.
Склад Хранение, отгрузка, техника, ворота и пожарные проезды. Разведение техники и бригады, временное хранение, состояние пола и освещение.

Как мы готовим ремонт действующего объекта

До расчёта работ мы уточняем доступ на площадку, режим шума и пыли, возможность разделения по зонам, отключения и правила бизнес-центра, торгового центра или собственника. Для склада оцениваем, можно ли развести стройку, хранение и движение техники; для гостиницы — выделить этаж или секцию; для коворкинга — сохранить безопасные проходы и действующие сети.

Очередность фиксируем в смете и календарном графике в пределах согласованного объёма. Возможность ремонта без полного закрытия оцениваем после осмотра планировки, инженерных систем и ограничений конкретного здания. Посмотреть состав работ можно на странице услуг по ремонту коммерческих помещений.

Вопросы и ответы

Можно ли отремонтировать любое помещение без закрытия?

Нет. Нужны физическое разделение, безопасный рабочий контур и управляемые отключения. Если ремонт затрагивает единственный путь, общую систему без резерва или процесс нельзя изолировать от людей и продукта, следует планировать частичное либо полное закрытие.

Какие работы обычно переносят на вечер или выходные?

В согласованные нерабочие окна часто выносят демонтаж, сверление, штробление, шлифовку, резку и операции с заметным запахом. Конкретный режим определяют правила здания, технология работ и фактическое соседство помещений.

Достаточно ли отделить ремонт плёнкой?

Тип ограждения зависит от операции и объекта. Нужно проверить герметичность границы, устойчивость, доступ, пожарную безопасность, движение воздуха и порядок выноса загрязнений. Для части работ простой экран не обеспечивает нужного разделения.

Как планировать отключение электричества или вентиляции?

На схеме отмечают границу системы и затронутых потребителей, согласуют окно и ответственного, описывают порядок отключения и включения, затем проверяют все зависимые точки. Если граница неизвестна, сначала проводят обследование.

Кто должен принимать решение по изменениям во время ремонта?

Со стороны заказчика нужен один уполномоченный ответственный. Изменение фиксируют до выполнения, проверяют влияние на проект, смету, график и следующие очереди, после чего доводят актуальное решение до подрядчика и эксплуатации.

Что проверить утром после шумных или пыльных работ?

Проверьте целостность ограждения, отсутствие пыли и запаха в рабочей части, свободные проходы, освещение, включение затронутых систем, уборку и доступ к пожарному оборудованию. До устранения блокирующего замечания участок не открывают.

Источники и границы материала

Конкретные решения по безопасности, ограждениям, временным сетям и режиму работ определяют по проекту, назначению объекта, фактическому обследованию и требованиям конкретного здания.
