Кейс · 2025

Ремонт языковой школы 65 м² на Парашютной улице

Санкт-Петербург, Приморский район, Парашютная улица, 61, корпус 2

65 м²
площадь объекта
60 дней
срок работ
2,8–3,5 млн ₽
бюджет объекта
2025
год реализации
Готовая зона ресепшн языковой школы с серой плиткой, стойкой и местами ожидания
После ремонта: ресепшн и зона ожидания

Задача

Три класса и зона ожидания в помещении без отделки

Подготовили помещение площадью 65 м² под языковую школу: три учебных класса, ресепшн с местами ожидания и санузел. Проложили электрические и вентиляционные трассы, собрали перегородки, выполнили отделку пола, стен и потолков, установили свет и двери. На 12 фотографиях виден ход работ в трёх зонах — от открытых стен до готовых помещений.

Один ракурс

Как изменилась зона ожидания

Помещение будущего ресепшн до отделки
До ремонта: блочные стены и бетонное основание

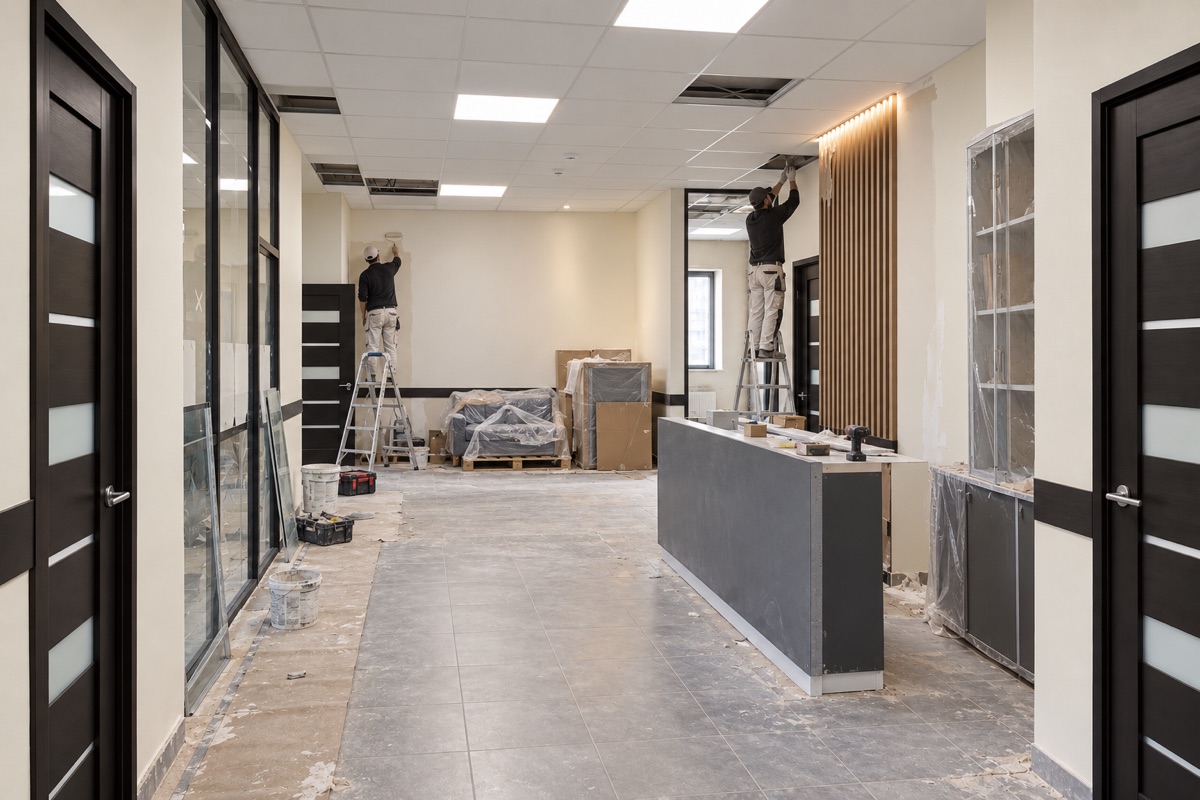

Тот же ракурс после отделки зоны ресепшн
После ремонта: плитка, стойка и места ожидания

Исходное состояние

Каким было помещение до ремонта

Помещение передали без чистовой отделки. На первых кадрах видны блочные стены, бетонное основание пола, временное освещение и открытые инженерные выводы. Учебные классы и зона ожидания ещё не были отделены и оборудованы.

  • основание пола и стены требовали подготовки под чистовые покрытия;
  • выделенных 5 кВт было недостаточно для освещения, оборудования и климатической техники;
  • нужно было проложить вентиляционные каналы и электролинии до закрытия потолков и перегородок;
  • соседние классы требовали разделения перегородками с заполнением для снижения передачи звука;
  • в зоне ресепшн предстояло разместить стойку, проходы и места ожидания.

Состав работ

Что было выполнено

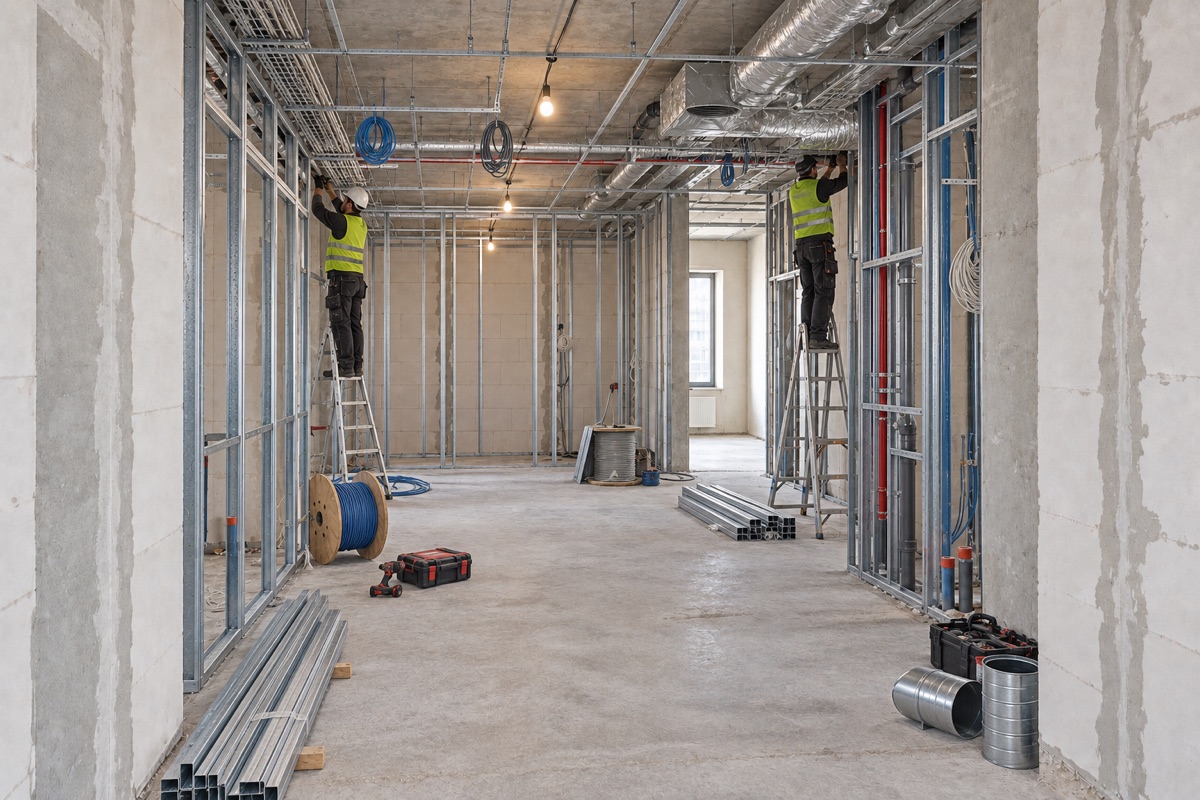

Каркасы перегородок, кабельные лотки и воздуховоды в будущей языковой школе
До отделки смонтировали каркасы и проложили инженерные сети
65 м²
площадь объекта
3
учебных класса
60 дней
срок работ
  • разметили три учебных класса, зону ресепшн и санузел, подготовили основание пола;
  • увеличили электрическую мощность до 20 кВт, проложили линии освещения, розеток и оборудования;
  • смонтировали воздуховоды приточно-вытяжной вентиляции и шумоглушители;
  • собрали каркасы перегородок, заполнили их звукоизоляционным материалом и обшили листовыми материалами;
  • проложили водоснабжение и канализацию для санузла;
  • выполнили подготовку и окраску стен, уложили плитку в зоне ожидания и ковровое покрытие в классах;
  • смонтировали подвесные потолки с LED-панелями, установили двери с остеклением;
  • установили стойку ресепшн, шкафы, мебель классов и проложили слаботочные кабельные линии.

Сложность и решение

Развести сети и отделить классы в 65 м²

На небольшой площади нужно было разместить три класса, ресепшн и санузел. Электрические линии и вентиляционные каналы проходили над будущими потолками и внутри перегородок: после их обшивки изменить трассы без вскрытия отделки было бы сложно. Одновременно соседние классы нужно было отделить друг от друга, сохранив удобные проходы.

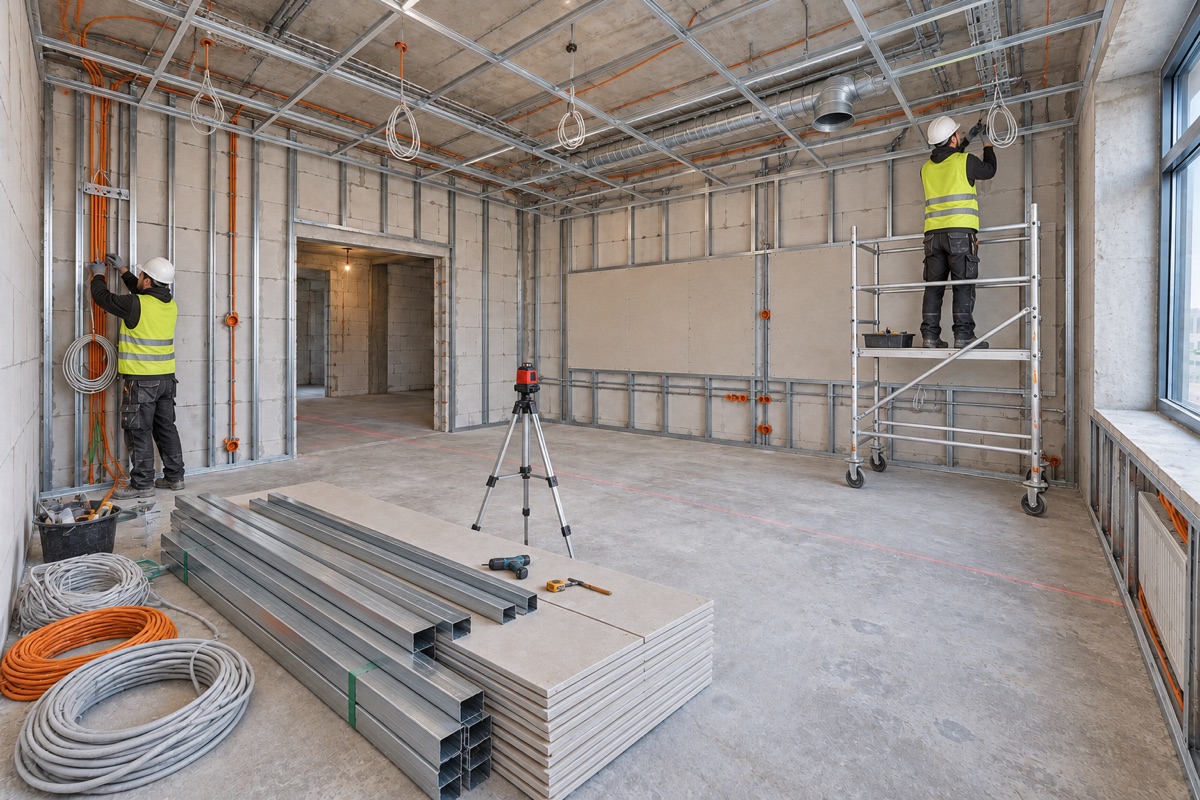

По планировке разметили помещения и дверные проёмы, собрали металлические каркасы. До обшивки проложили кабели и вентиляционные каналы, вывели точки света и розетки для учебного оборудования. Затем закрыли перегородки и потолки, подготовили стены, уложили покрытия, установили двери, светильники и мебель. На фотографиях этого этапа видны открытые каркасы, воздуховоды и кабельные трассы.

Результат

Готовые классы и зона ожидания

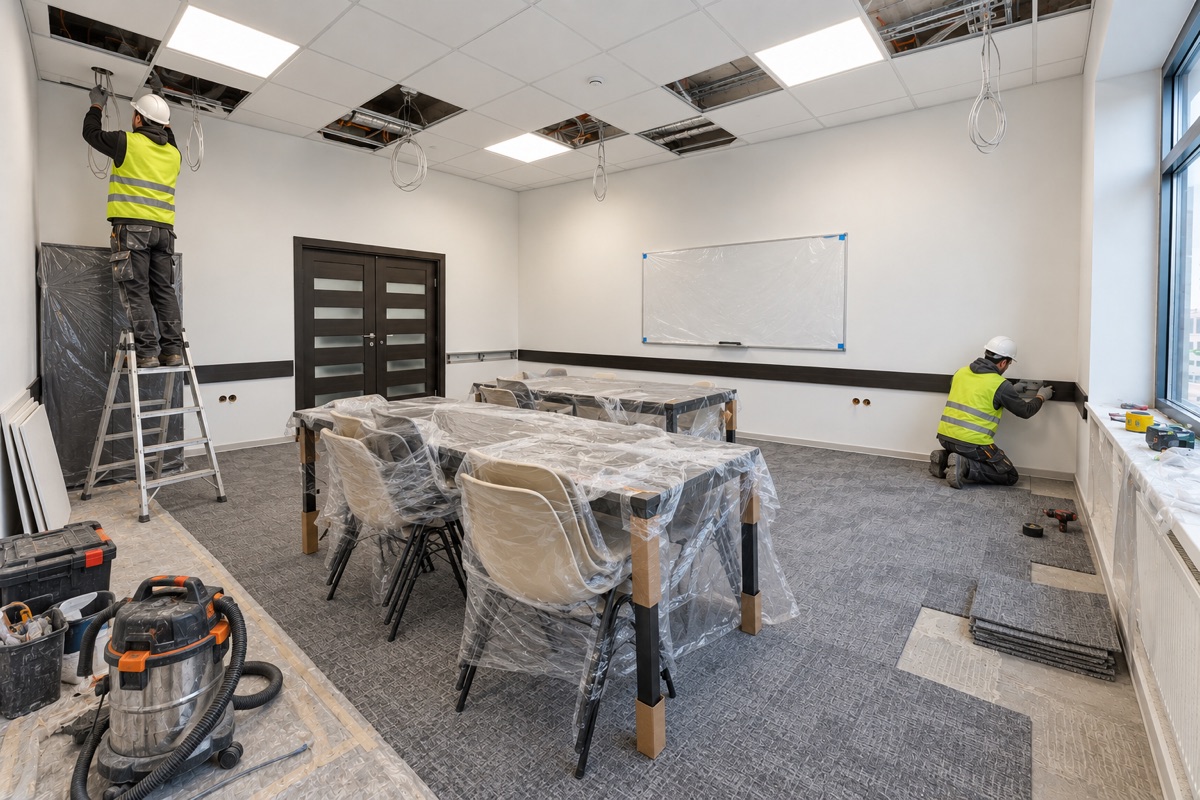

Работы заняли 60 дней. По данным об объекте, подготовлены три учебных класса; фотосерия показывает два из них и зону ресепшн с местами ожидания. На снимках видны остеклённые перегородки и двери, подвесные потолки со светильниками. В зоне ожидания уложена серая плитка, в учебных классах — ковровое покрытие.

Стоимость объекта

Бюджет всего объекта

По данным об объекте, общий бюджет с инженерными сетями, отделкой и оснащением составил 2,8–3,5 млн ₽. Это бюджет конкретной школы, а не ставка за квадратный метр. Для расчёта другого помещения нужен рабочий проект с объёмами отделки и спецификациями кабелей, труб и воздуховодов. Если проекта нет, прораб выполнит обмер по итоговой планировке с размерами.

около 45%
электрика и вентиляция
около 30%
перегородки и черновые работы
около 25%
отделка, свет, мебель и слаботочные сети
Прораб Алексей Цветков на строительном объекте

Прораб MASTERBIG

Алексей Цветков

Прораб

Организует ежедневные работы на площадке, координирует мастеров, сверяет очередность строительных и инженерных этапов и контролирует выполнение согласованного объёма.

Расчёт ремонта

Рассчитать ремонт учебного центра

Передайте рабочий проект с ведомостью объёмов отделки и спецификациями сетей: кабелей, труб, воздуховодов и оборудования. Если проекта нет, достаточно итоговой планировки с размерами и фотографий помещения. Наш прораб выполнит обмер и рассчитает объёмы работ.
