Кейс · 2025

Ремонт коворкинга 600 м² на Приморском проспекте

Санкт-Петербург, Приморский район, Приморский проспект, 145

600 м²
площадь объекта
120 дней
срок работ
18–22 млн ₽
бюджет объекта
2025
год реализации

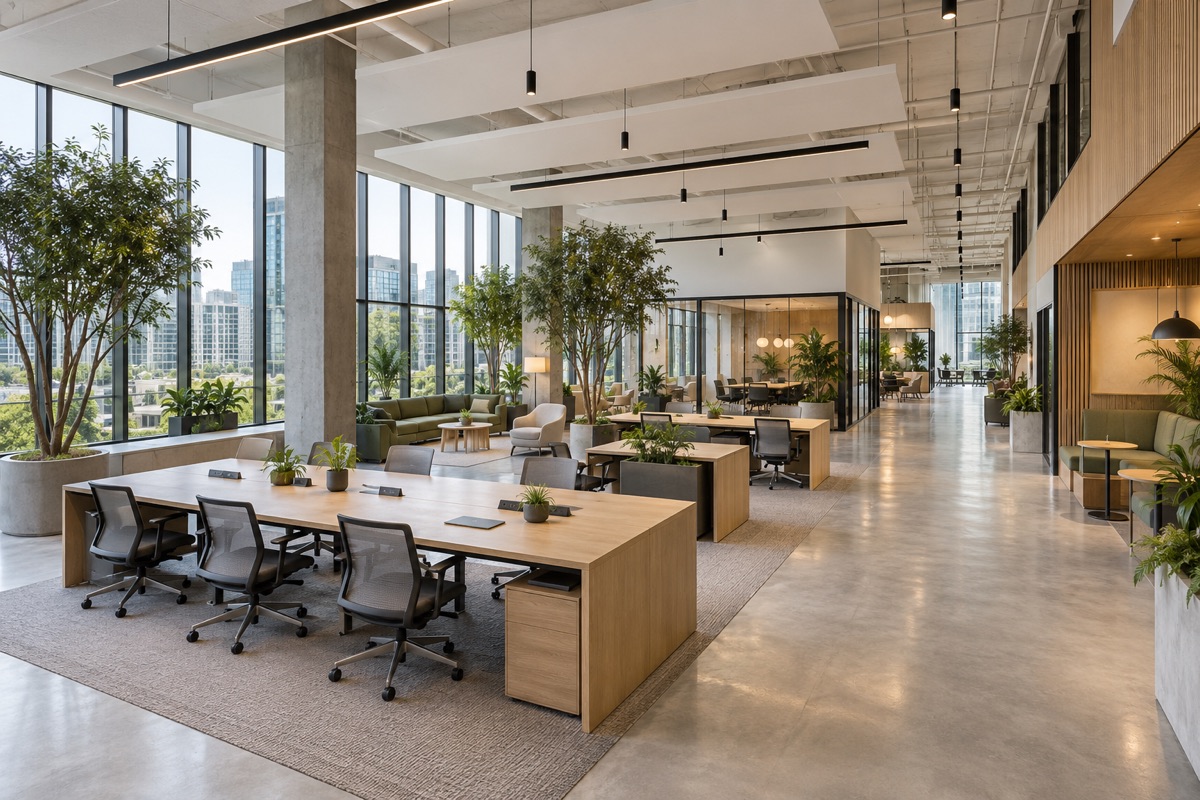

Готовый открытый рабочий зал коворкинга с акустическими панелями и стеклянными переговорными
После ремонта: рабочий зал со стеклянными переговорными

Задача

Из помещения без отделки — в рабочее пространство

Подготовили 600 м² под коворкинг с открытой рабочей зоной, переговорными, небольшими комнатами для звонков, ресепшн и лаунжем. Проложили инженерные трассы, разделили пространство каркасами и стеклянными перегородками, выполнили пол и отделку, смонтировали свет и подвесные звукопоглощающие панели. Фотографии трёх зон показывают четыре последовательных этапа работ.

Один ракурс

Как изменился рабочий зал

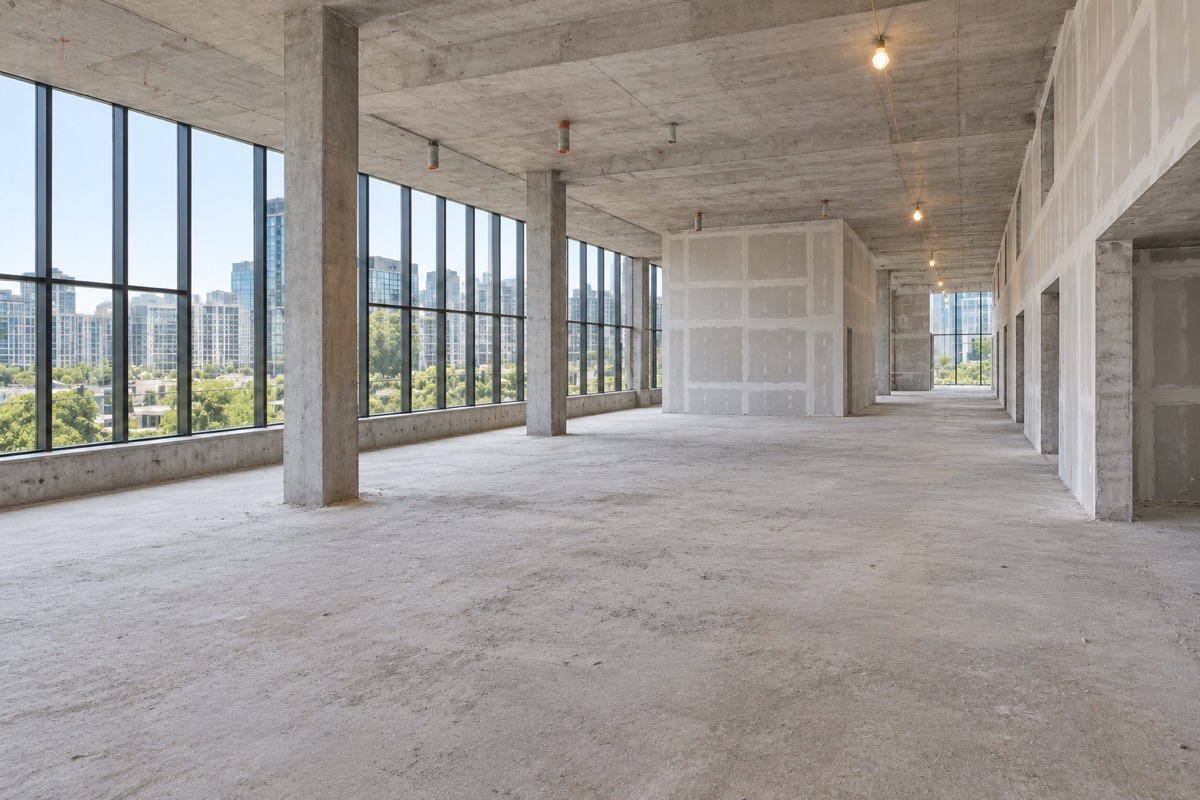

Открытый зал до отделки с бетонным полом и панорамным остеклением
До ремонта: открытый зал и бетонное основание

Тот же зал после ремонта с рабочими местами и стеклянными переговорными
После ремонта: рабочие места, переговорные и акустические панели

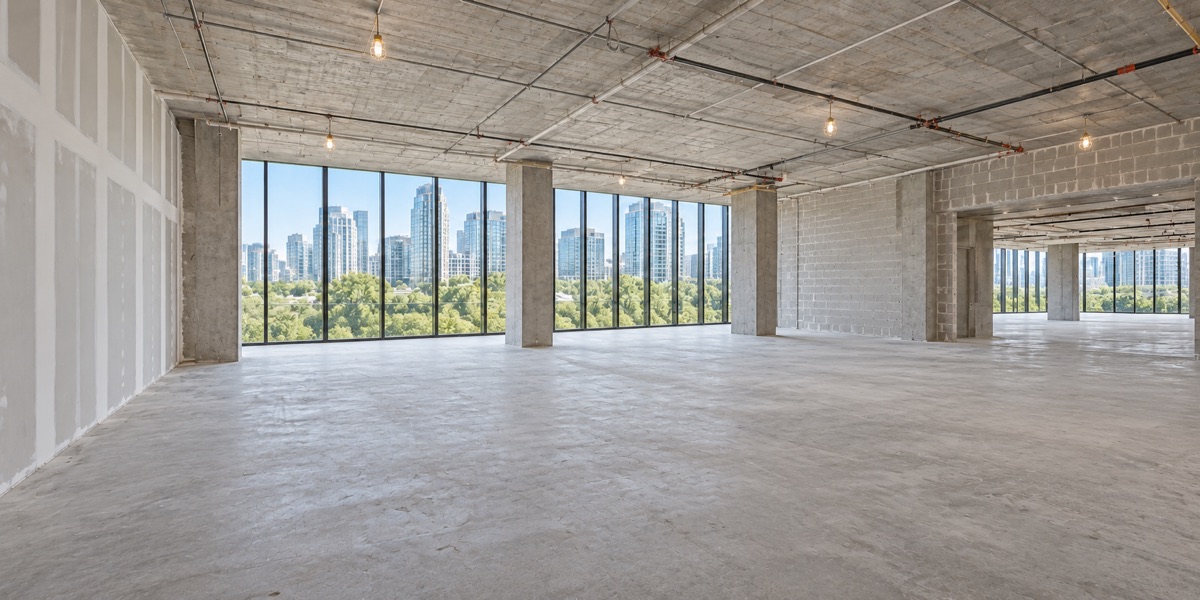

Исходное состояние

С чего начинали работы

Помещение было передано без чистовой отделки. На первых кадрах видны бетонные основания, открытые потолочные коммуникации и отдельные существующие перегородки. Для размещения рабочих мест и переговорных нужно было сначала разметить зоны и точки инженерных подключений.

  • основание пола имело перепады и требовало подготовки перед чистовой обработкой;
  • строительного электропитания 10 кВт не хватало для рабочих мест и климатического оборудования;
  • вентиляцию и кондиционирование нужно было распределить между открытой зоной и отдельными комнатами;
  • отражающие поверхности большого зала создавали риск сильного эха;
  • переговорные и кабины для звонков требовали отдельных перегородок, света и подключения сетей.

Состав работ

Что было выполнено

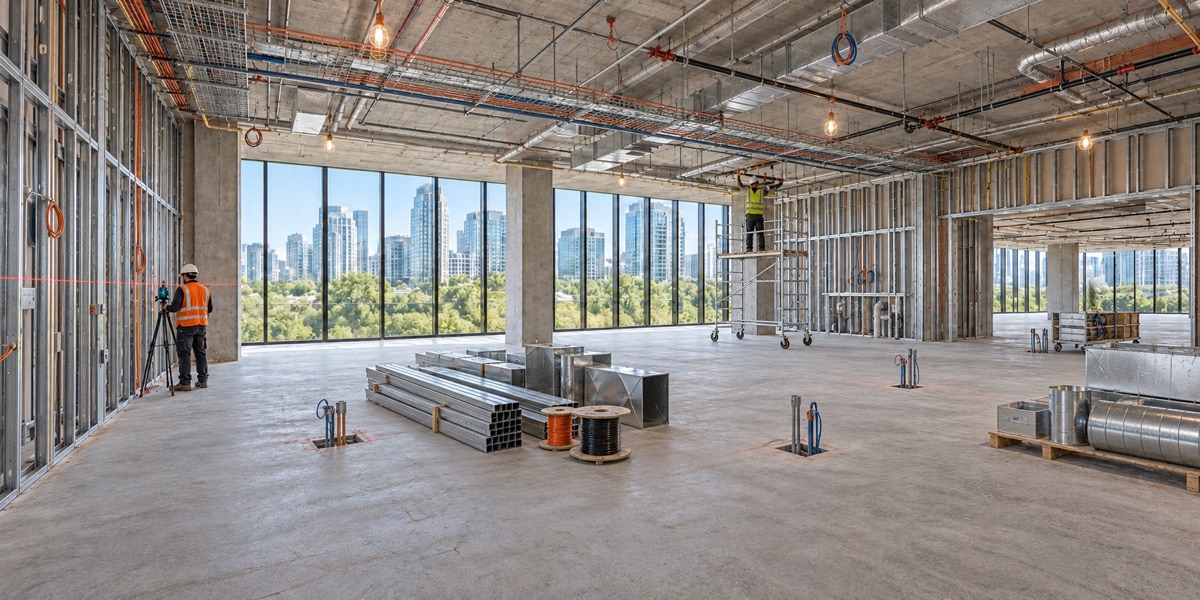

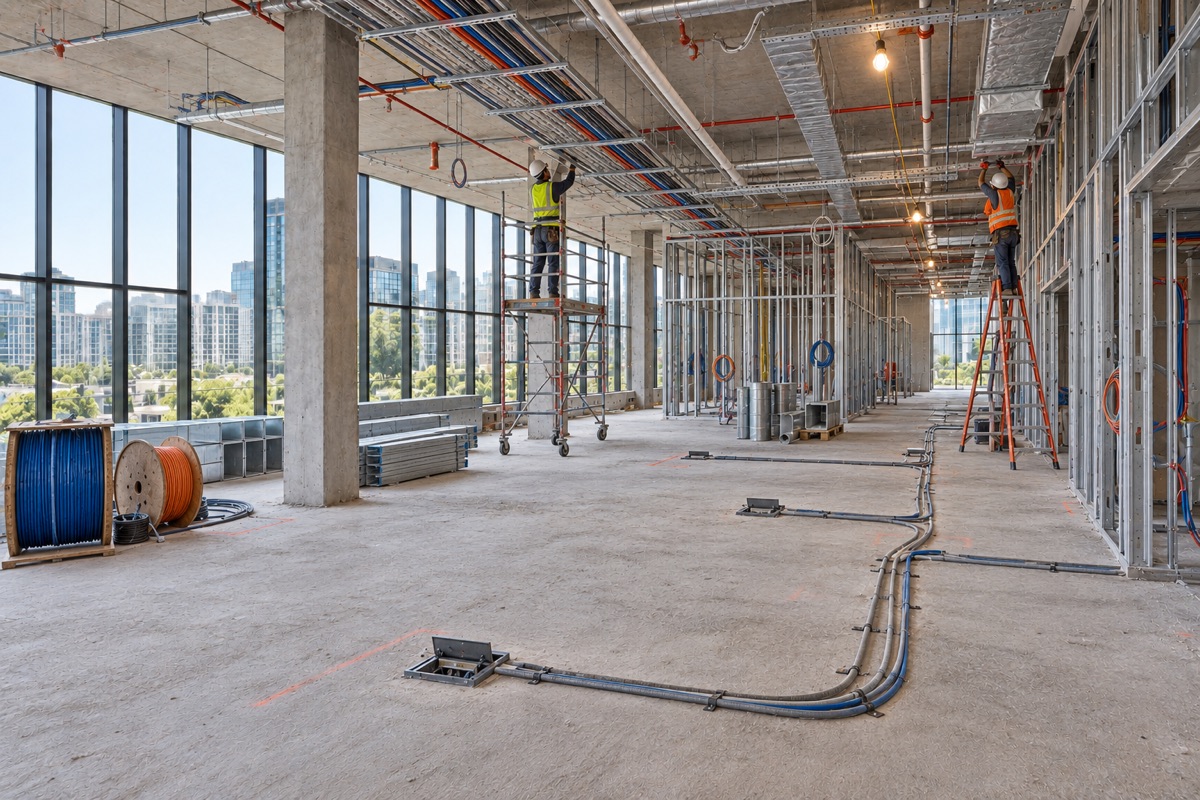

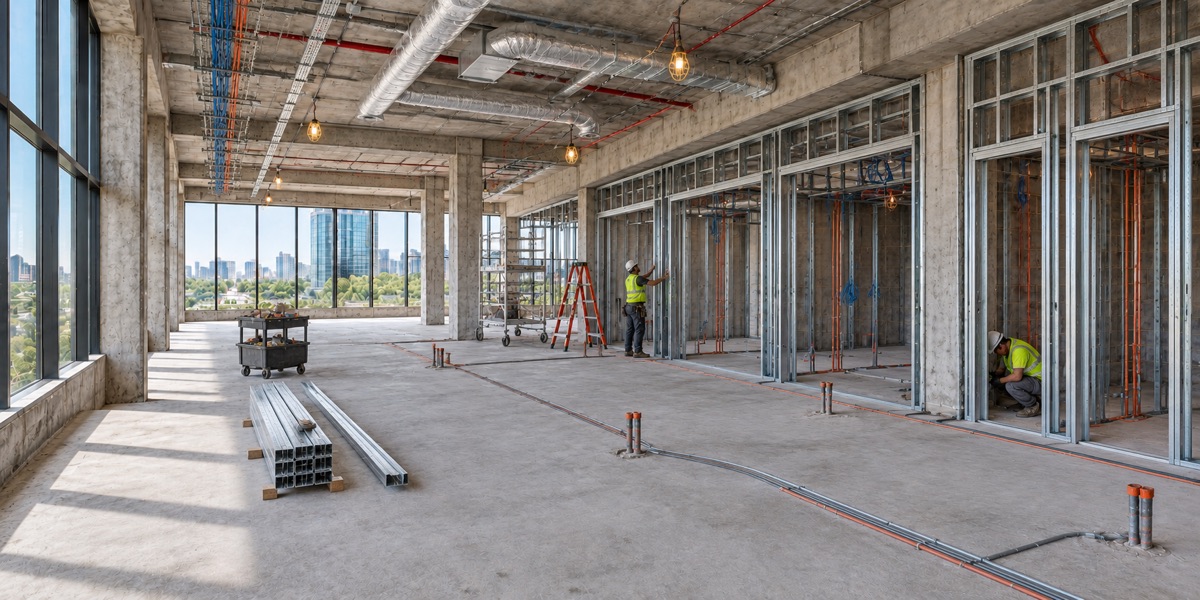

Кабельные лотки, воздуховоды и каркасы перегородок в рабочем зале коворкинга
В рабочем зале проложили трассы до чистовой отделки
600 м²
площадь объекта
150 кВт
мощность после увеличения
120 дней
срок работ
  • подготовили основание пола и разметили открытый зал, переговорные, комнаты для звонков и лаунж;
  • увеличили электрическую мощность до 150 кВт и проложили отдельные кабельные линии к рабочим местам, освещению и климатическому оборудованию;
  • смонтировали кабельные лотки, вентиляционные воздуховоды и систему кондиционирования; развели воду и канализацию для кухонной зоны;

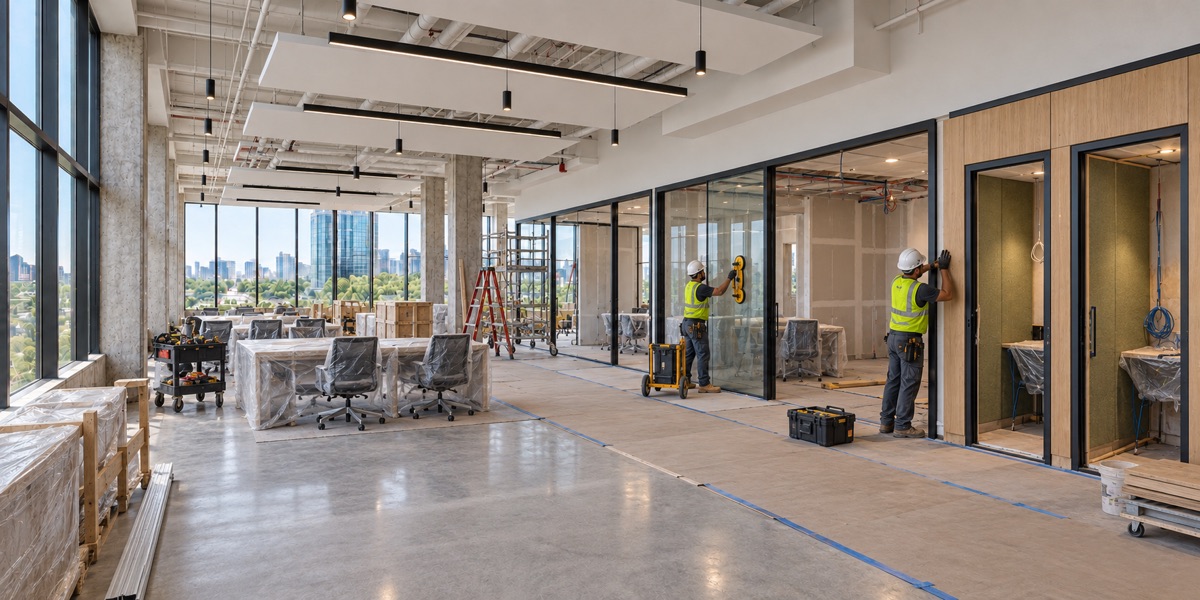

  • собрали каркасы перегородок и установили остекление переговорных и кабин для звонков;
  • обработали бетонное основание и выполнили финишное покрытие пола;
  • окрасили открытые потолочные коммуникации, установили подвесные звукопоглощающие панели и линейные светильники;

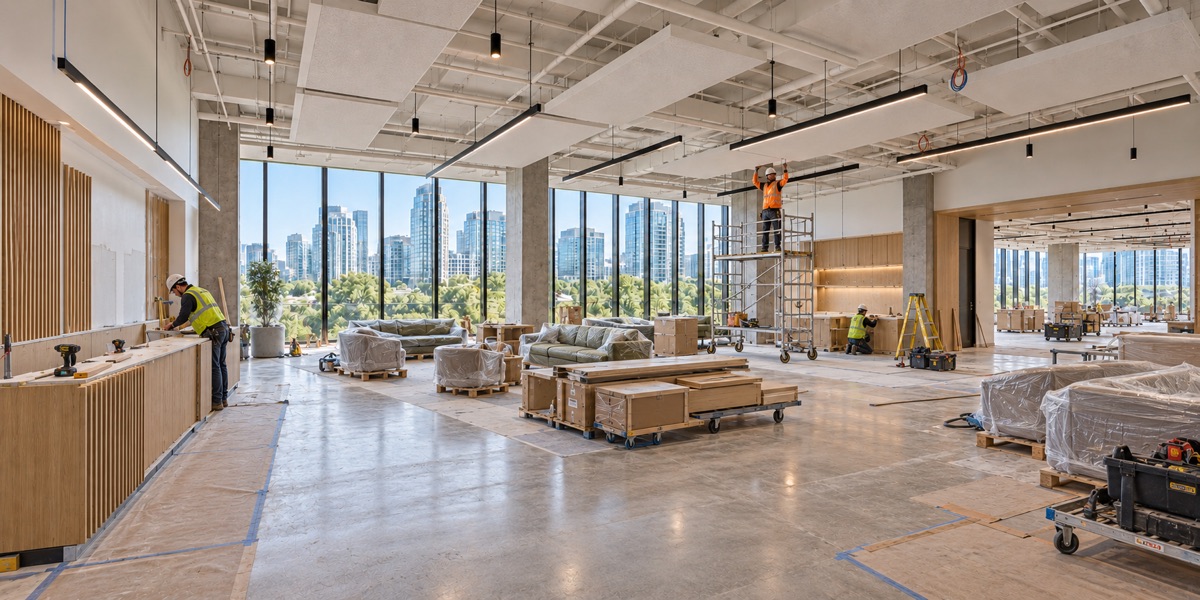

  • выполнили отделку стен и деревянные акценты, установили стойку ресепшн, мебель и оборудование лаунжа;
  • подготовили линии связи и предусмотренные проектом системы доступа и безопасности.

Сложность и решение

Разместить сети и снизить эхо без сплошного потолка

В открытом зале бетонный пол, остекление и жёсткие поверхности отражали звук. Одновременно требовалось провести кабели, вентиляционные каналы и свет через большое пространство, не закрыв всю высоту сплошным потолком. Под стеклянные перегородки нужно было подготовить ровное основание и точно разметить их положение.

Сначала разметили рабочие зоны и места перегородок, проложили кабельные лотки и воздуховоды, вывели точки подключения. После подготовки пола смонтировали каркасы и остекление переговорных. Открытые потолочные сети привели к единому виду; между ними разместили подвесные звукопоглощающие панели и линейный свет. В лаунже добавили деревянную отделку и мягкие поверхности.

Результат

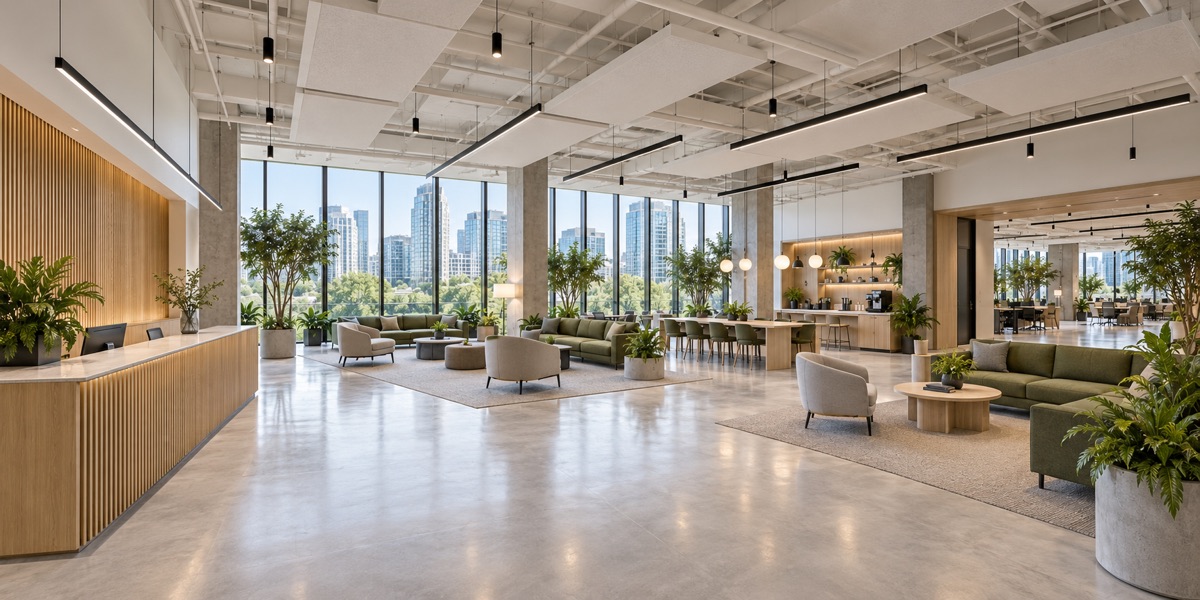

Рабочий зал, переговорные и лаунж готовы к использованию

Работы заняли 120 дней. На итоговых фотографиях видны открытая рабочая зона с подготовленными местами, остеклённые переговорные и кабины для звонков, стойка ресепшн, кухня и зоны отдыха. Сохранили открытый характер потолка, разместив инженерные линии, свет и акустические панели над рабочими зонами.

Стоимость объекта

Бюджет всего объекта

По данным об объекте, общий бюджет с инженерией, отделкой и оснащением составил 18–22 млн ₽. Это бюджет конкретного коворкинга, а не ставка за квадратный метр. Для расчёта другого помещения нужен рабочий проект с объёмами отделки и спецификациями кабелей, труб и воздуховодов. Если проекта нет, прораб выполнит обмер по итоговой планировке с размерами.

около 45%
электрика, вентиляция и кондиционирование
около 35%
основание пола, перегородки и отделка
около 20%
свет, мебель и слаботочные сети
Прораб Алексей Цветков на строительном объекте

Прораб MASTERBIG

Алексей Цветков

Прораб

Организует ежедневные работы на площадке, координирует мастеров, сверяет очередность строительных и инженерных этапов и контролирует выполнение согласованного объёма.

Расчёт ремонта

Рассчитать ремонт коворкинга

Передайте рабочий проект с ведомостью объёмов отделки и спецификациями сетей: кабелей, труб, воздуховодов и оборудования. Если проекта нет, достаточно итоговой планировки с размерами и фотографий помещения. Наш прораб выполнит обмер и рассчитает объёмы работ.

  • Рабочий проект или итоговая планировка с размерами
  • Фотографии текущего состояния помещения
  • Площадь и желаемый срок начала работ
